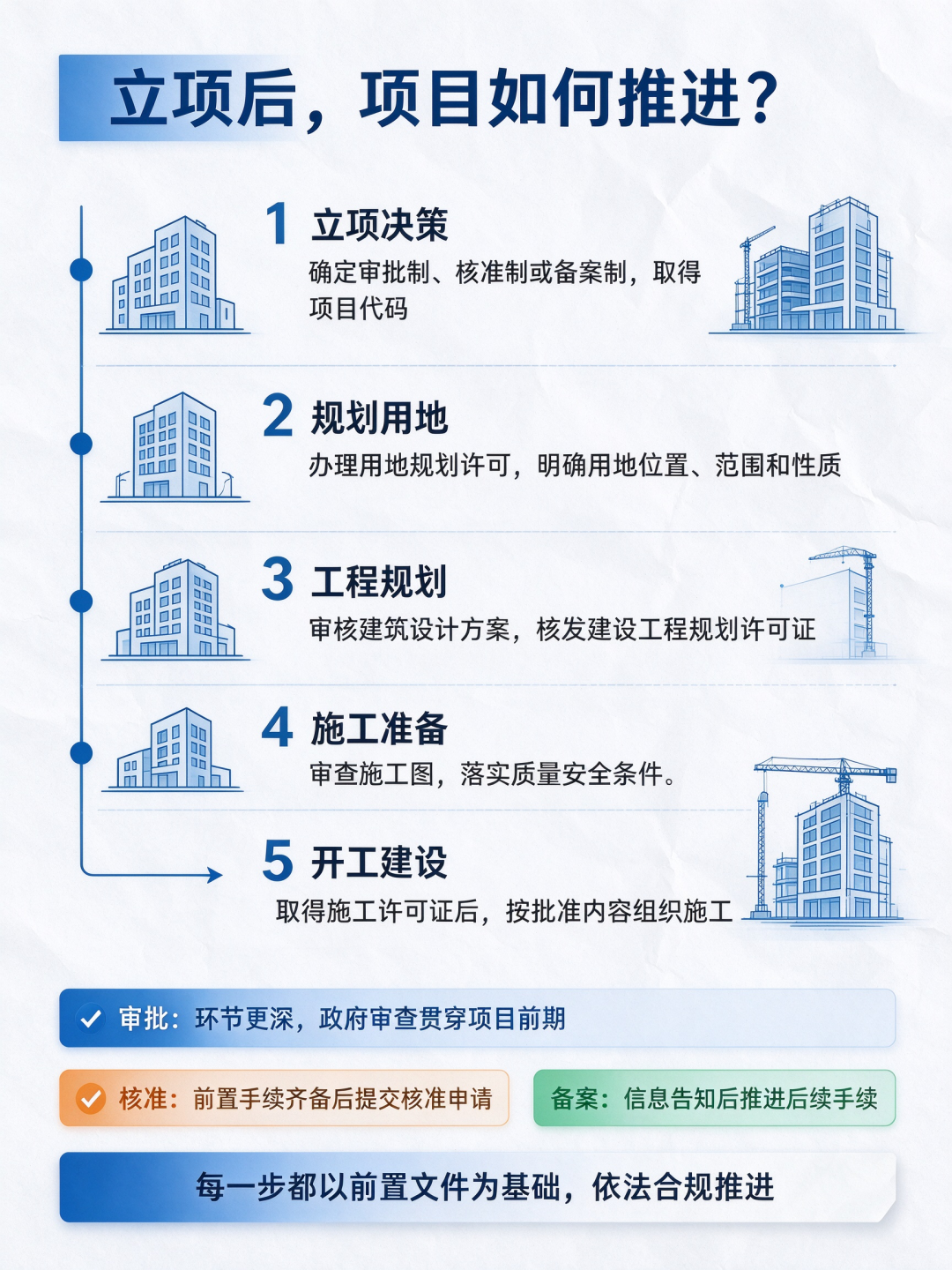

拿到用地规划许可,只是完成了用地层面的审核。后续还需办理建设工程规划许可证,主管部门会对项目建筑方案、总平布局等设计内容进行审查批准。规划手续办结之后,再开展施工图审查,核验工程质量与施工安全条件,申领施工许可证,项目方可正式开工。
整套建设手续是层层递进的逻辑关系,前序文件作为后序手续的基础,确保项目从投资决策、规划落地到现场施工,全程符合法律法规、国土空间管控与工程建设标准。
按照资金来源、项目属性的差别,国内固定资产投资项目,分为审批制、核准制、备案制三类管理方式。很多项目从业者容易混淆三者边界,不清楚自己的项目该走哪条路径。下面结合现行投资管理政策,拆解三类模式的适用范围、办理逻辑与核心区别。
审批制针对使用政府资金投资的建设项目。政府资金主要投向公益性事业、基础设施、党政机关配套工程,同时用于改善乡村生产生活条件、生态保护修复、产业结构优化、高新技术培育等领域。像财政资金新建市政道路、管网、公办学校、公立医院等,都属于典型审批制项目。
政府投资可采用直接投资、资本金注入、投资补助、贷款贴息等多种资金支持方式。审批制实行全流程深度管控,完整链条包含五大节点:项目建议书批复、可行性研究报告批复、初步设计及概算审批、资金申请审核,直至项目竣工验收。政府需要对项目建设必要性、建设方案、投资估算、效益、资金筹措等内容全面审查。
核准制面向企业自筹资金建设,但涉及重大公共利益的项目。这类项目虽没有财政资金投入,但出于国家安全、资源利用、公共安全等考量,需要政府进行前置把关,交通、水利、大型城建等项目多属于此类。
项目清单以国家发改委定期更新的《政府核准的投资项目目录》为准,目录内项目必须走核准流程。依据《企业投资项目核准和备案管理办法》(2017 年 2 号令)开展办理。办理逻辑上,项目单位先行对接自然资源、生态环境主管部门,完成规划选址、用地预审、环评等前置手续;备齐相关支撑材料后,向发改核准部门提交项目申请报告。
除涉密项目以外,审批、核准、备案全部依托全国投资项目在线监管平台办理,项目代码作为贯穿全流程的唯一凭证,各行政部门统一凭项目代码办理各类审批事项。
重点:核准≠审批。政府只审查公共利益相关事项,不评估项目市场前景、盈利水平、自筹资金落实情况,项目经营风险由企业自行承担。
备案制是市场化程度最高的管理方式。适用于企业自主投资,不触碰国家安全、重大生产力布局、战略性资源开发、重大公共利益的普通工程项目。
简单理解:政府投资项目,以及《政府核准的投资项目目录》之外,达到当地规定投资额标准(多地要求总投资 50 万元以上)的企业投资项目,一般实行备案管理,具体投资额门槛以属地发改部门口径为准。
备案遵循属地管理原则,国务院另有特殊规定除外。备案本质是信息告知:企业自主判断项目是否可行,自主承担投资风险,只需要在开工前,在在线平台填报项目基础信息,完成告知性备案,恪守诚信承诺。政府不做实质性审查。
很多人分不清三者,核心差异集中在适用对象、审查深度、办理流程三个维度:
✅适用范围不一样
✅审查侧重点不一样
✅办理环节不一样
判断项目立项方式,优先看两点:资金来源+是否列入核准目录。只要使用政府投资资金,一律走审批;企业自筹资金,对照核准目录,目录内走核准,目录外走备案。分清立项类型,才能少走弯路,高效推进后续规划、用地、施工许可等一系列手续。
我们负责项目申报服务,只要您提供备案证、可研报告、项目进度表,一周内我们提供专家审核结果:是否符合国家政策导向,补贴比例等,并提供前期资金拼盘服务。
新谋划项目,可提供项目说明书,确保项目一旦立项,即能获得国家补贴。


|
上一条:2027超长期国债设备更新申报攻略:门槛大幅放宽,这些企业优先拿补贴
下一条:同样的政策、同样的资金,为什么有的地方总能抢先一步? |
返回列表 |
友情链接 :
新疆国际商务服务平台
