按惯例要等到四季度才发通知的“两重”提前批,今年提前了近3个月启动。国家发改委投资司已正式下发通知,9月29日完成项目库推送截止,10月底前投资计划全部下达。但需要特别注意的是,这次提前批不是“全面开闸”,而是定向支持三类项目。搞不清这个前提,材料准备得再漂亮也进不了门。先说清楚:这次提前批只面向三类项目
第一类:已获批“两重”投资的项目
此前已通过国家评审、拿到资金批复,本次提前批相当于提前下达2027年的投资计划,属于存量项目的接续支持。这类项目在评审中优先级最高。
第二类:此前申报过但未获批的项目
方向对、投向准,但因合规性手续不齐全、成熟度不够被卡住。现在手续补齐了、成熟度上来了,可以重新进入申报通道。2026年申报没通过的项目,这是最直接的补报机会。
第三类:已纳入2027年国家重大建设项目库储备库的项目
项目已入库,且合规性手续和成熟度较高,就具备本次提前批的申报资格。重点领域包括城市地下管网改造、城市更新、高标准农田建设等。

2027年两重提前申报的原因

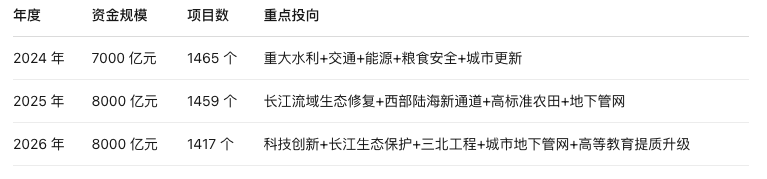

近三年“两重”资金规模
很多企业在准备2027年“两重”项目申报时,容易把重点放在三个问题上:这些问题当然重要,但从实际申报来看,项目进入储备库,并不等于项目具备竞争力;材料写得很厚,也不代表专家能够认可。从公开的中央投资项目管理要求来看,审核通常会关注项目是否符合支持方向、前期建设条件是否落实、建设内容是否经济技术可行、投资是否合理、是否存在重复支持,以及项目单位信用和资金使用合规性等。所以,这篇文章不再重复讲“两重”是什么、有哪些赛道,而是换一个角度:汇总了专家提出的问题,企业应该怎么回答,报告又应该怎么修改。1、你这个项目为什么属于“两重”?
本项目符合国家重大战略部署,有利于推动区域经济高质量发展,具有重要的社会效益和经济效益。这段话并不是完全错误,但问题在于:它没有证明项目和政策之间的具体关系。你说符合国家战略,具体对应哪项战略任务?项目解决的是哪一项国家层面的短板?如果不支持这个项目,会产生什么影响?国家战略或规划要求 → 区域现实问题 → 项目建设任务 → 项目建成后的作用。例如,一个城市排水防涝项目,可以按照这样的逻辑展开:区域问题:现有排水系统存在能力不足、设施老化或风险点集中等情况;项目任务:改造哪些管网、泵站、调蓄设施和监测系统;建设效果:解决哪些具体风险,提高哪些区域的排水和应急保障能力。注意,这里不能为了匹配政策,故意把普通项目包装成国家战略项目。政策依据不是“贴标签”,而是要说明项目建设任务为什么与政策支持方向存在实质联系。建议在报告中增加一个“政策匹配关系表”,把政策条款、项目对应内容和预期效果逐项列清楚。2、你说项目很紧迫,紧迫性到底体现在哪里?
- 随着经济社会快速发展,现有基础设施已无法满足发展需求。
项目当前到底存在哪些问题?这些问题有没有数据支撑?如果暂时不建设,可能造成什么影响?因此,项目必要性不能只写“发展需要”,还应当尽量提供现状依据。现有设施的建设年份;设施覆盖范围;现有设计能力和实际运行能力;近几年出现的问题或风险点;服务对象数量;现有能力与未来需求之间的差距;行业主管部门出具的排查、检测或评估结果。根据现有设施排查和运行资料,项目区域内部分设施存在使用年限较长、运行能力不足、维护成本较高等问题,具体涉及××区域、××设施及××类风险点。现有能力与规划需求之间存在一定差距,因此拟通过本项目进行系统改造。可以先列出待补充的数据,并由建设单位、设计单位和主管部门共同确认。专家认可的不是“问题写得严重”,而是问题有依据、建设有必要、解决方案有针对性。3、你要建设什么?为什么建设这么多内容?

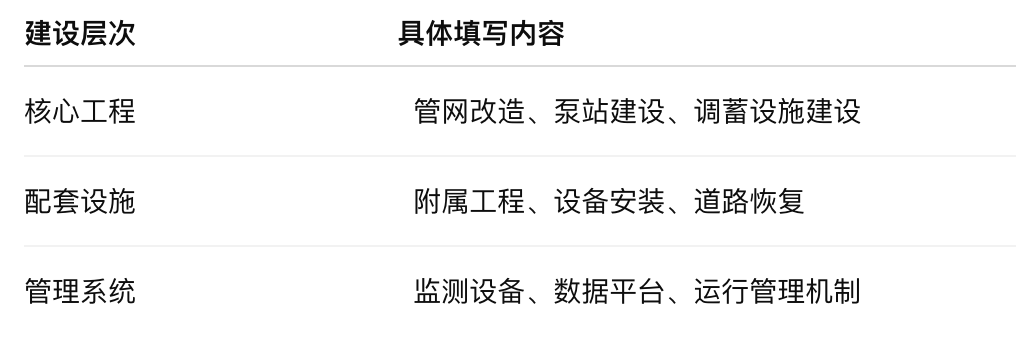

项目主要建设内容包括基础设施、智慧平台、配套设施、产业服务设施和综合提升工程。看起来内容很丰富,但专家可能无法判断:哪些是核心建设任务?哪些是配套内容?哪些属于本次资金支持范围?不同建设内容之间有什么关系?是否存在把不相关内容放在同一个项目里的情况?- 核心建设内容:直接解决项目主要问题的工程或设施,是项目申请支持的重点。
- 配套建设内容:为核心工程正常运行提供必要支撑的设施和系统。
- 运营管理内容:项目建成后需要配套的管理制度、运维机制、监测体系和保障措施。
每一项都应当明确建设数量、实施地点、技术方案和投资金额。不要只写“建设智慧化系统”,而要继续回答:建设多少个监测点?监测哪些指标?数据接入哪些系统?由谁运行维护?与现有平台是否存在重复建设?建设内容越具体,后面的投资测算和绩效指标才越容易成立。4、你的投资额是怎么测出来的?
有些报告先确定一个比较大的总投资,再将金额分配到工程费、设备费和其他费用中。这个数字是根据设计方案测算的,还是为了匹配申请额度倒推出来的?如果项目投资估算缺乏依据,后面所有资金申请都可能受到影响。建议采用“建设内容反推投资”的方法,不要先定总投资,再往里面填内容。建设内容 → 工程量或设备数量 → 单价依据 → 分项投资 → 项目总投资。如果设备尚未采购,可以根据设计估算、市场询价、同类项目价格或专业机构测算确定,但必须保留依据。投资额不是写得越大越有优势,合理、真实、可追溯才是基础。5、你申请的资金,具体准备花在哪里?
专家通常不会只看项目申请了多少钱,还会关注资金使用边界。- 申请资金对应哪些建设任务?应当明确工程、设备或其他支出范围。
- 申请金额是如何测算的?要能够与投资估算表、工程量和设备清单对应。
- 其他资金承担什么内容?地方资金、企业自筹、银行贷款等,应当明确各自的使用安排和落实情况。
建议形成“资金来源—支持内容—金额—落实依据”对应表。6、项目目前到底进行到哪一步了?
建议按照实际进展填写,可以将项目进展拆成以下几个部分:具体需要哪些前置手续,应当根据项目性质、建设内容和适用规定确定,不能机械要求所有项目都具备完全相同的审批文件。已完成项目用地手续,但实际上只是已经提交申请,或者正在办理。这种表述一旦被核查,就可能影响材料真实性和项目成熟度判断。7、你这个项目建成以后,具体能产生什么效果?
绩效目标不能只写“提升能力”“促进发展”“改善环境”。专家需要看到的是:项目投入之后,能够形成哪些可衡量、可验证的结果。现状值是多少,目标值是多少,依据是什么,最终如何验收。8、项目建成以后,谁来运营?后续费用从哪里来?
现在很多项目不再只是看“能不能建成”,还会关注建成之后能不能持续发挥作用。尤其是智慧平台、公共设施、生态治理设施和综合服务类项目,如果缺少运营安排,项目建成后的效果就可能打折扣。- 怎么运营,说明日常管理、设备维护、数据管理、故障处理和安全保障机制。
- 钱从哪里来,说明后续运维资金来源,以及是否已经形成相关保障安排。
- 如何评价运行效果,明确监测、考核、数据统计和责任落实方式。
“建成”是工程目标,“持续运行”才是项目效益真正落地的基础。9、这个项目有没有重复申报或者重复支持?
项目可能同时涉及中央预算内投资、超长期特别国债、专项债、政策性金融以及地方财政资金等多个渠道。这个建设内容以前是否已经获得过财政支持?本次申请的资金是否与其他资金支持范围重叠?同一个项目是否被拆分后重复申报?- 时间边界,区分已完成投资、正在实施投资和本次计划实施投资。
需要注意,不能仅仅通过更改项目名称,就把同一建设内容包装成不同项目。10、如果项目获批,能不能按计划形成实物工作量?

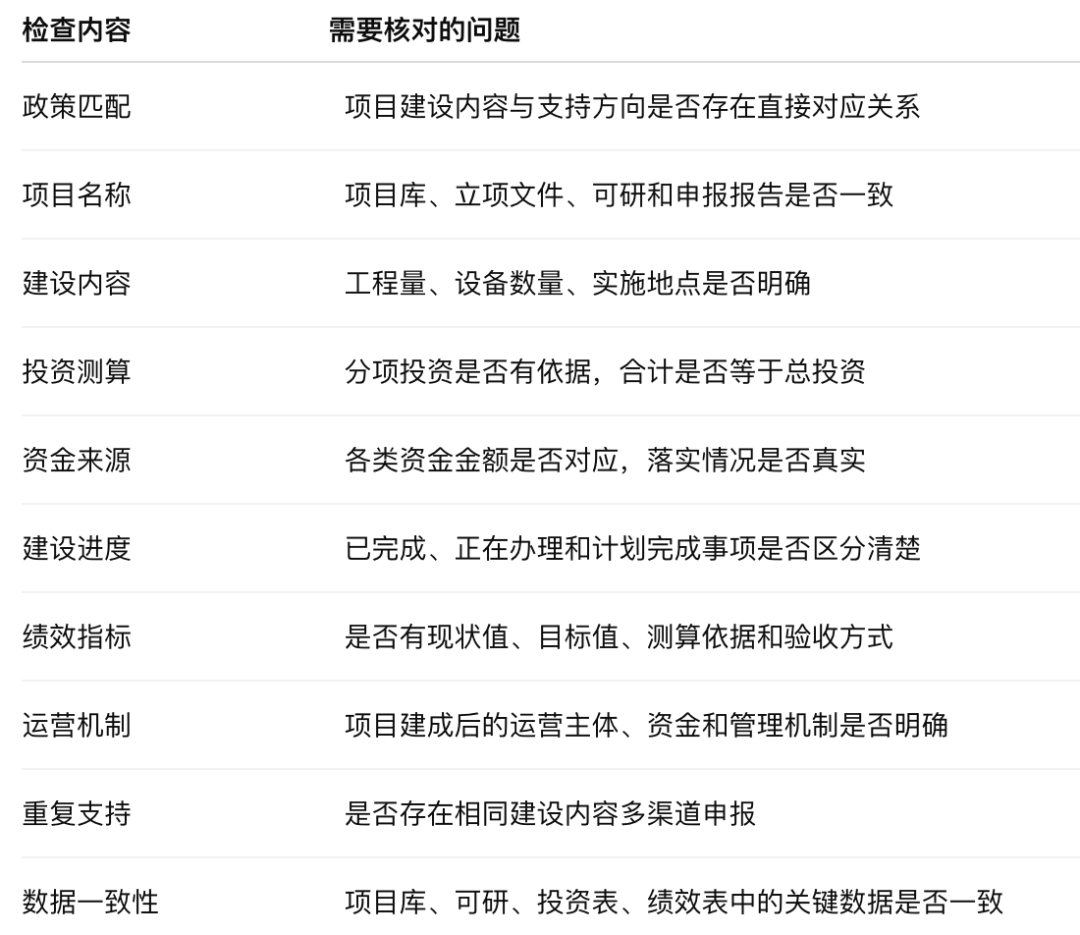

有些申报材料写得非常宏大,但没有把施工安排、资金使用和年度建设任务对应起来。资金下达以后,项目什么时候开工?第一年完成什么?资金如何使用?是否存在资金下达后长期无法实施的情况?如果项目是跨年度建设,就不要为了体现“快速见效”而把所有工程都安排在同一年完成。应当根据设计进度、施工组织、资金到位节奏和项目实际条件进行测算。公开管理规定也强调,项目应当按照批复内容和绩效目标实施,不得擅自改变主要建设内容、建设标准和完工时间;如确需调整,应按程序办理。所以,申报阶段的建设计划不能只为争取资金服务,还必须考虑后续执行和监管。把上面的问题归纳起来,专家实际上是在核查一条完整的逻辑链:为什么建设?建设什么?为什么需要这么多投资?资金从哪里来?项目能不能按期实施?建成以后有什么效果?后续能不能持续运行?这张表看起来简单,但真正执行时,最好由项目单位、设计单位、财务人员和申报负责人分别核对。申报材料的问题,很多时候不是某一个人写错,而是不同文件由不同人员编制,最后缺少统一校核。专家认可,并不意味着报告一定要写得宏大、复杂或者充满政策术语。项目定位真实,建设内容明确,投资测算有依据,资金边界清晰,绩效目标可以验证,项目实施具备条件。如果项目确实符合政策方向,但前期数据不完整,就补数据;如果投资测算不充分,就重新核算;如果建设内容过于分散,就重新划定项目边界;如果绩效指标无法验证,就重新设计验收方法。不要试图用更多文字,去掩盖项目本身没有解决的问题。

来源:政策申报院,侵删
